Co powinien zawierać protokół odbioru mieszkania we Wrocławiu?

Zobacz, jak przygotować czytelny protokół odbioru mieszkania we Wrocławiu i sprawdź, które zapisy najlepiej zabezpieczają dalsze usuwanie usterek.

Co zawiera protokół odbioru mieszkania od dewelopera?

Protokół odbioru mieszkania jest dokumentem, który porządkuje przebieg odbioru i przede wszystkim pozwala nabywcy zgłosić wady lokalu. Ustawa deweloperska nie narzuca jednego uniwersalnego formularza z zamkniętą listą rubryk, ale wskazuje, że z odbioru sporządza się protokół, do którego nabywca może zgłosić wady. Przy wadzie istotnej dokument ma również odzwierciedlać określone stanowiska stron. Dlatego dobry protokół powinien łączyć część formalną z precyzyjnym wykazem nieprawidłowości stwierdzonych podczas oględzin.

W praktyce warto, aby dokument umożliwiał jednoznaczne wskazanie, jakiego mieszkania dotyczy odbiór, kto w nim uczestniczył, kiedy został przeprowadzony i jakie wady zostały stwierdzone. Im mniej miejsca na domysły, tym łatwiej później porównać stan po naprawie z pierwotnym zgłoszeniem. W naszym zespole Odbiory Mieszkań Wrocław zwracamy szczególną uwagę na to, aby usterek nie opisywać ogólnikowo, lecz wskazywać ich dokładną lokalizację i charakter.

Co powinien zawierać protokół odbioru mieszkaniaCo powinien zawierać protokół odbioru mieszkania

Jakie dane powinny znaleźć się w protokole odbioru mieszkania?

Praktyczny protokół powinien zaczynać się od podstawowych danych identyfikujących odbiór. Warto wpisać datę i miejsce, dane nabywcy, dane dewelopera lub osoby reprezentującej go na odbiorze oraz oznaczenie inwestycji. Przydatne są także numer lokalu, kondygnacja, adres i – jeśli jest to istotne dla rozliczeń – powierzchnia wskazana w dokumentacji.

Nie wszystkie te pola wynikają wprost z jednego ustawowego wzoru, ale ich obecność znacząco zwiększa czytelność dokumentu. Protokół powinien być na tyle precyzyjny, aby po kilku tygodniach bez dodatkowych wyjaśnień było wiadomo, którego lokalu i którego odbioru dotyczy. Jeżeli odbiór obejmuje również balkon, taras, komórkę lokatorską, garaż albo miejsce postojowe, warto wymienić te elementy wprost zamiast zakładać, że są „oczywistą” częścią mieszkania.

Jak opisać usterki w protokole odbioru mieszkania?

Najważniejszą częścią protokołu jest wykaz stwierdzonych wad. Dobry opis powinien odpowiadać na trzy pytania: co jest nieprawidłowe, gdzie dokładnie znajduje się problem i na czym polega jego zakres. Zamiast wpisu „okno do poprawy” znacznie lepiej zapisać np. „rysa na szybie prawego skrzydła okna w salonie” albo „skrzydło drzwi balkonowych ociera o ramę przy zamykaniu”.

Podobnie należy opisywać ściany, posadzki, instalacje czy elementy przynależne do lokalu. Jeżeli problem można zmierzyć, warto zapisać wynik lub przynajmniej wskazać, że został potwierdzony pomiarem. Precyzyjny opis ułatwia deweloperowi skierowanie właściwej ekipy do naprawy, a nabywcy – późniejsze sprawdzenie, czy poprawka objęła dokładnie to, co zostało zgłoszone.

Tabela nr 1. Najważniejsze elementy protokołu odbioru mieszkania

Element protokołuCo warto wpisać?Dlaczego to ważne?
Dane odbiorudata, miejsce, strony, inwestycjapozwalają jednoznacznie ustalić, którego odbioru dotyczy dokument
Oznaczenie lokaluadres, numer mieszkania, kondygnacja, przynależnościeliminuje wątpliwości co do zakresu kontroli
Wykaz waddokładny opis i lokalizacja każdej usterkijest podstawą do stanowiska dewelopera i późniejszej weryfikacji napraw
Wada istotnaopis problemu i stanowisko stronma znaczenie dla możliwości odmowy odbioru i dalszej procedury
Załącznikizdjęcia, pomiary, dodatkowa dokumentacjaułatwiają odtworzenie stanu z dnia odbioru
Podpisy / kopiepotwierdzenie przebiegu odbioru i przekazania dokumentuporządkują dalszą komunikację między stronami

Czy protokół odbioru powinien zawierać zdjęcia i wyniki pomiarów?

Zdjęcia nie muszą zastępować opisu, ale mogą być bardzo dobrym załącznikiem do protokołu. Są szczególnie przydatne przy rysach, uszkodzeniach mechanicznych, zabrudzeniach, pęknięciach, wadach stolarki i miejscach, których lokalizacja może później budzić wątpliwości. Fotografia powinna uzupełniać konkretny zapis, a nie być jedynym dowodem na to, że wada została zauważona.

Wyniki pomiarów również mogą zwiększać wartość dokumentacji. Dotyczy to np. odchyleń powierzchni, wilgotności czy innych parametrów sprawdzanych podczas odbioru. Nie zawsze trzeba przepisywać do głównej części protokołu wszystkie liczby – część danych może znaleźć się w raporcie lub załączniku. Ważne, aby z dokumentów wynikało, której usterki i którego miejsca dotyczy dany pomiar.

Co wpisać do protokołu przy wadzie istotnej mieszkania?

Wada istotna wymaga szczególnej ostrożności, ponieważ może wpływać na sam przebieg odbioru. Ustawa przewiduje, że w protokole odnotowuje się odmowę dokonania odbioru przez nabywcę w przypadku stwierdzenia wady istotnej, a także uznanie albo odmowę uznania takiej wady przez dewelopera. Jeżeli nabywca stwierdzi wadę istotną, a deweloper odmawia jej uznania w protokole, nabywca może odmówić dokonania odbioru.

W takiej sytuacji nie warto ograniczać się do jednego zdania typu „wada istotna”. Protokół powinien możliwie jasno wskazywać, na czym polega problem i jak zachowują się strony. Jeżeli deweloper uzna wadę istotną, zastosowanie mają ustawowe zasady dotyczące jej usunięcia. Gdy dochodzi do odmowy odbioru, dalsza procedura jest bardziej sformalizowana i może obejmować powtórny odbiór oraz opinię rzeczoznawcy budowlanego.

Kto podpisuje protokół odbioru mieszkania?

Odbiór ustawowy odbywa się w obecności nabywcy. W praktyce protokół podpisują osoby uczestniczące w odbiorze po stronie nabywcy i dewelopera, zgodnie z zasadami przyjętymi dla danej inwestycji. Jeżeli nabywcę reprezentuje pełnomocnik, warto wcześniej upewnić się, że posiada odpowiednie umocowanie i że deweloper zaakceptuje jego udział.

Przed podpisaniem dokumentu należy przeczytać wszystkie wpisy i sprawdzić, czy lista usterek jest kompletna. Nie warto podpisywać protokołu z założeniem, że brakujące uwagi „dopiszemy później”, jeśli dana wada jest już widoczna podczas odbioru. Podpis powinien potwierdzać dokument, który rzeczywiście odzwierciedla przebieg spotkania. Dobrą praktyką jest również otrzymanie własnej kopii protokołu od razu po zakończeniu odbioru.

Ile czasu ma deweloper na odpowiedź po podpisaniu protokołu?

Po podpisaniu protokołu zaczynają biec ważne terminy ustawowe. Deweloper ma 14 dni od dnia podpisania protokołu na przekazanie nabywcy informacji o uznaniu wad albo oświadczenia o odmowie ich uznania wraz z przyczynami odmowy. Jeżeli nie zajmie stanowiska w tym terminie, ustawa przewiduje, że wady uważa się za uznane.

Kolejny termin dotyczy naprawy. Deweloper ma 30 dni od podpisania protokołu na usunięcie uznanych wad. Jeżeli mimo zachowania należytej staranności nie może wykonać napraw w tym czasie, może wskazać inny termin wraz z uzasadnieniem opóźnienia; termin ten nie powinien powodować nadmiernych niedogodności dla nabywcy. Właśnie dlatego precyzyjna data protokołu ma znaczenie praktyczne – od niej liczy się oba podstawowe terminy.

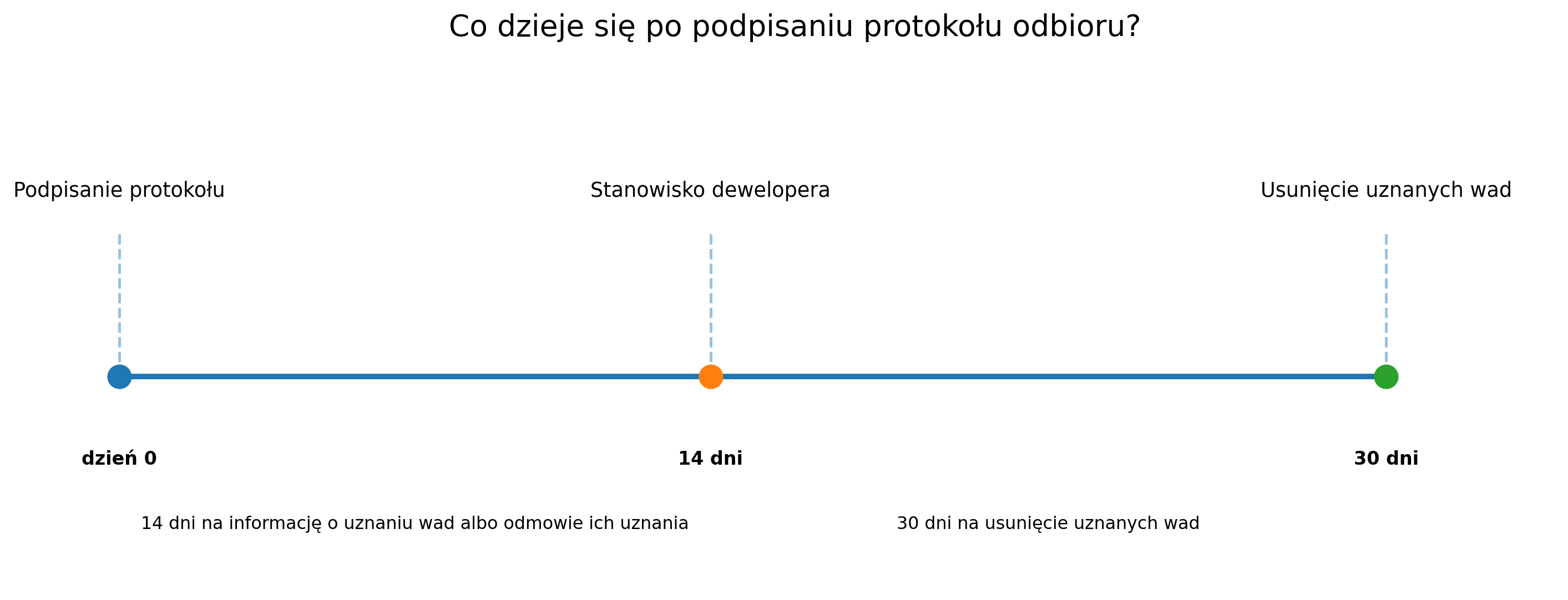

Terminy po podpisaniu protokołu odbioruTerminy po podpisaniu protokołu odbioru

Co zrobić, gdy deweloper nie usunie wad w terminie?

Jeżeli deweloper nie usunie uznanych wad w podstawowym terminie i nie wskaże prawidłowo innego terminu albo nie dotrzyma terminu dodatkowego, nabywca może wyznaczyć mu kolejny termin na wykonanie napraw. Po jego bezskutecznym upływie ustawa przewiduje możliwość usunięcia wad na koszt dewelopera.

W przypadku wady istotnej konsekwencje mogą być dalej idące. Gdy deweloper uzna taką wadę, a następnie nie usunie jej zgodnie z ustawową procedurą, nabywca może mieć podstawę do odstąpienia od umowy. Dlatego przy poważnych wadach szczególnego znaczenia nabiera to, co dokładnie zostało zapisane w protokole oraz jakie stanowisko zajął deweloper.

Czy można zgłosić wadę po podpisaniu protokołu odbioru?

Podpisanie protokołu nie oznacza automatycznie, że każda wada niewpisana podczas pierwszej wizyty przestaje mieć znaczenie. Ustawa przewiduje, że jeżeli nabywca stwierdzi wadę w okresie od podpisania protokołu do zawarcia umowy przenoszącej prawa na nabywcę, może zgłosić ją deweloperowi. Do takiego zgłoszenia odpowiednio stosuje się zasady dotyczące stanowiska dewelopera i terminów usunięcia wad, przy czym terminy liczą się od dnia późniejszego zgłoszenia.

Nie zmienia to faktu, że warto wpisać do protokołu wszystkie wady widoczne i możliwe do wykrycia podczas odbioru. Późniejsze zgłoszenie jest rozwiązaniem dla problemów ujawnionych po podpisaniu dokumentu, a nie powodem, by odbiór przeprowadzać pobieżnie.

Jak inżynier pomaga przy sporządzaniu protokołu odbioru we Wrocławiu?

Rola inżyniera nie kończy się na wskazaniu, że „coś jest krzywe” albo „okno źle działa”. Największą wartością jest przełożenie wyniku kontroli na zrozumiały opis, który można wykorzystać w protokole. W naszym zespole Odbiory Mieszkań Wrocław sprawdzamy m.in. ściany i tynki, posadzki, stolarkę, instalacje, piony, poziomy, kąty, zawilgocenia i przynależności, a następnie pomagamy dopilnować, aby wykryte usterki zostały zapisane przez dewelopera.

Dobry protokół powinien być efektem dokładnej kontroli, a nie odwrotnie. Najpierw trzeba rzetelnie sprawdzić mieszkanie, a dopiero potem porządkować wyniki w dokumentacji. Dzięki temu klient nie musi na miejscu zastanawiać się, jak techniczną nieprawidłowość opisać jednym zdaniem – może skupić się na zrozumieniu problemu i dalszych kroków.

Najczęstsze błędy w protokole odbioru mieszkania – czego unikać?

Pierwszym błędem są ogólne sformułowania, które nie wskazują ani miejsca, ani charakteru problemu. Drugim – pomijanie usterek dlatego, że przedstawiciel dewelopera deklaruje ustnie, że „ekipa i tak to poprawi”. Jeżeli wada została zauważona, protokół jest właściwym miejscem, by nadać jej formalny i czytelny zapis.

Problematyczne jest również wpisywanie kilku różnych wad pod jednym nieprecyzyjnym punktem, brak rozróżnienia pomieszczeń albo podpisanie dokumentu bez sprawdzenia, czy wszystkie zgłoszenia zostały faktycznie zapisane. Nabywca powinien też zachować własną kopię protokołu i późniejszej korespondencji. Przy większej liczbie usterek pomocne jest numerowanie pozycji, co bardzo ułatwia odbiór poprawek.

Dlaczego dokładny protokół odbioru mieszkania jest tak ważny?

Protokół jest punktem odniesienia dla dalszych działań po odbiorze. Na jego podstawie deweloper zajmuje stanowisko wobec zgłoszonych wad, a następnie organizuje ich usunięcie. Jeżeli dokument jest nieczytelny, późniejsze ustalenie, czy konkretna wada została uznana i czy została prawidłowo naprawiona, staje się znacznie trudniejsze.

Dobrze sporządzony protokół nie musi być rozbudowany na kilkanaście stron. Powinien być przede wszystkim jednoznaczny, kompletny i zgodny z tym, co rzeczywiście stwierdzono podczas odbioru. To właśnie dlatego warto poświęcić kilka dodatkowych minut na precyzyjne wpisy zamiast zamykać spotkanie z dokumentem, który nie odzwierciedla stanu mieszkania.

Protokół odbioru mieszkania powinien przede wszystkim jasno identyfikować lokal i przebieg odbioru, precyzyjnie opisywać stwierdzone wady oraz porządkować stanowiska i dalsze działania stron. Im dokładniejszy dokument powstanie w dniu odbioru, tym łatwiej później kontrolować terminy, naprawy i odbiór poprawek.


Oceń artykuł:

Protokół odbioru mieszkania Wrocław: co zawiera
Średnia 5/5 na podstawie 1 opinii.
autor artykułu Piotr Semeniuk
Autor
Piotr Semeniuk
Założyciel Pewnego Lokalu. Specjalista prawa nieruchomości. Doktor nauk prawnych (doktorat z prawa ochrony konsumentów). Z zamiłowania inwestor i analityk rynku mieszkaniowego. Wielokrotny gość telewizji (TVP, TVN, Polsat), gdzie wypowiadał się na tematy rynku nieruchomości i ochrony praw nabywców.
