Jak przebiega odbiór mieszkania od dewelopera we Wrocławiu?
Zobacz, jak wygląda odbiór mieszkania od dewelopera we Wrocławiu od przygotowania dokumentów po kontrolę poprawek i sprawdź, jak przejść przez każdy etap bez pośpiechu.
Odbiór mieszkania od dewelopera to proces, a nie jednorazowe podpisanie protokołu. Najpierw trzeba ustalić zakres kontroli i porównać lokal z dokumentacją, później dokładnie sprawdzić stan techniczny, wykonać potrzebne pomiary, opisać usterki i dopilnować ich wpisania do protokołu. Kolejne etapy zaczynają się już po wizycie: deweloper odnosi się do zgłoszonych wad, usuwa uznane nieprawidłowości, a nabywca może zweryfikować poprawki.
We Wrocławiu schemat odbioru jest taki sam jak w innych miastach, ale poszczególne inwestycje różnią się standardem, liczbą przynależności, rozwiązaniami instalacyjnymi i organizacją spotkania. Dlatego warto wcześniej wiedzieć, co dzieje się na każdym etapie odbioru i jakie dokumenty albo decyzje będą wtedy potrzebne.
Kiedy odbywa się odbiór mieszkania od dewelopera we Wrocławiu?
W przypadku lokalu kupowanego na podstawie umowy deweloperskiej odbiór poprzedza przeniesienie praw na nabywcę. Zgodnie z ustawą deweloperską odbywa się on po spełnieniu warunków związanych z oddaniem inwestycji do użytkowania, a sam odbiór jest dokonywany w obecności nabywcy i kończy się sporządzeniem protokołu.
W praktyce deweloper przekazuje informację o terminie spotkania i wskazuje miejsce rozpoczęcia odbioru. Warto od razu ustalić, czy tego samego dnia dostępne będą również balkon, komórka lokatorska, miejsce postojowe, ogródek albo inne przynależności. Jeżeli mają być objęte kontrolą, powinny być dostępne w czasie wizyty, a nie dopiero po jej zakończeniu.
Nie należy też utożsamiać odbioru technicznego z aktem notarialnym ani automatycznie z wydaniem kluczy. Te czynności mogą następować blisko siebie, jednak mają inne znaczenie i mogą być organizowane w różnych terminach.
Jak przygotować się do odbioru mieszkania krok po kroku?
Najsprawniejszy odbiór zaczyna się jeszcze przed wejściem do lokalu. Dobrze przygotowana dokumentacja pozwala szybciej odróżnić usterkę od rozwiązania zgodnego z projektem oraz wskazać elementy, które powinny zostać wykonane w określonym standardzie.
Przed spotkaniem warto zebrać przede wszystkim umowę deweloperską, rzut mieszkania, standard wykończenia, zestawienie zmian lokatorskich oraz informacje o przynależnościach. Przydatne mogą być także uzgodnienia mailowe z deweloperem, jeśli dotyczyły przesunięcia punktów instalacyjnych, zmiany układu ścian czy innych modyfikacji.
W naszym zespole dokumentacja jest punktem odniesienia dla kontroli. Pozwala porównać stan faktyczny z umową i projektem, a nie tylko oceniać lokal „na oko”. Dzięki temu lista sprawdzanych elementów jest uporządkowana jeszcze przed rozpoczęciem oględzin.
Odbiór mieszkania od dewelopera - pięć głównych etapówEtap 1. Sprawdzenie dokumentacji i zakresu odbioru
Pierwszy etap polega na ustaleniu, co dokładnie ma zostać odebrane. Inaczej wygląda kontrola mieszkania bez dodatkowych elementów, a inaczej lokalu z tarasem, dwoma miejscami postojowymi, komórką lokatorską i licznymi zmianami lokatorskimi. Zakres wpływa nie tylko na czas spotkania, lecz także na kolejność pracy.
Na tym etapie warto porównać numery lokalu i przynależności, sprawdzić rzut oraz przypomnieć sobie elementy standardu, które łatwo przeoczyć podczas oględzin. Jeżeli projekt przewiduje konkretne rozmieszczenie gniazd, punktów wodnych, grzejników czy drzwi, właśnie teraz ustala się podstawę późniejszej weryfikacji.
Etap 2. Kontrola techniczna mieszkania
Właściwe oględziny powinny odbywać się według stałej kolejności. Pozwala to ograniczyć ryzyko pominięcia fragmentu pomieszczenia i unikać wielokrotnego wracania do tych samych elementów. Kontrola obejmuje zarówno powierzchnie wykończeniowe, jak i stolarkę, instalacje oraz przynależności dostępne w dniu odbioru.
Podczas naszych odbiorów we Wrocławiu sprawdzamy m.in. ściany i tynki, posadzki i wylewki, okna i drzwi, instalację wodno-kanalizacyjną i elektryczną, piony, poziomy i kąty oraz balkon, garaż czy komórkę lokatorską, jeżeli należą do lokalu. Stan faktyczny porównujemy z projektem, umową i wymaganiami technicznymi.
Warto zwrócić uwagę nie tylko na duże uszkodzenia. Rysy szyb, nieprawidłowo wyregulowane skrzydła okienne, zawilgocenia, odchylenia powierzchni, brakujące elementy osprzętu albo źle wykonane spadki mogą później utrudnić wykończenie lub użytkowanie mieszkania.
Tabela nr 1. Etapy odbioru mieszkania od dewelopera i najważniejsze zadania
Etap Co sprawdzamy lub robimy? Co warto przygotować? Efekt etapu 1. Przygotowanie Zakres lokalu, dokumentacja, zmiany lokatorskie Umowa, rzut, standard, wykaz przynależności Plan kontroli 2. Kontrola Ściany, posadzki, stolarka, instalacje, przynależności Dostęp do wszystkich elementów Lista obserwacji 3. Pomiary Geometria, wilgotność, szczelność i inne parametry Warunki umożliwiające pomiar Udokumentowane wyniki 4. Protokół Precyzyjny opis i lokalizacja usterek Zdjęcia, notatki, numery pozycji Formalne zgłoszenie wad 5. Poprawki Czy naprawy wykonano skutecznie i bez nowych uszkodzeń Protokół i lista uznanych wad Potwierdzenie usunięcia usterek
Etap 3. Pomiary i dokumentowanie usterek
Sama obserwacja nie zawsze wystarcza. Część nieprawidłowości wymaga pomiaru, dlatego podczas odbioru wykorzystuje się odpowiednie narzędzia do sprawdzania geometrii, wilgotności czy innych parametrów możliwych do zweryfikowania bez ingerowania w konstrukcję lokalu.
W Odbiory Mieszkań Wrocław kontrolujemy m.in. kąty, płaszczyzny, zawilgocenia, usterki mechaniczne i szczelność stolarki. Zakres może zostać rozszerzony o badanie termowizyjne, jeżeli jest ono zasadne i warunki pozwalają na uzyskanie miarodajnego wyniku.
Każda wykryta wada powinna być opisana tak, aby później można było jednoznacznie ją odnaleźć. Dobre zgłoszenie zawiera lokalizację, rodzaj nieprawidłowości i — gdy jest to pomocne — odniesienie do zdjęcia lub pomiaru.
Ogólne sformułowanie „do poprawy” jest znacznie mniej użyteczne niż precyzyjny opis problemu.
Etap 4. Protokół odbioru - co powinno się w nim znaleźć?
Protokół jest najważniejszym dokumentem powstającym podczas odbioru. To w nim nabywca zgłasza wady lokalu, dlatego warto przed podpisaniem sprawdzić, czy wszystkie ustalenia z oględzin zostały rzeczywiście zapisane i czy opisy pozwalają bez wątpliwości zidentyfikować konkretne miejsca.
Przed podpisaniem protokołu należy zweryfikować m.in. dane lokalu, wykaz przynależności, listę usterek, elementy których nie udało się sprawdzić oraz ewentualne załączniki. Jeśli w czasie odbioru wykryto wiele wad, nie należy ograniczać ich liczby tylko po to, aby szybciej zakończyć spotkanie.
Przepisy przewidują również szczególne zasady dla wady istotnej. W określonych sytuacjach jej stwierdzenie może prowadzić do odmowy dokonania odbioru i wyznaczenia ponownego terminu po usunięciu problemu. Dlatego ocena znaczenia wady powinna opierać się na jej rzeczywistym wpływie na możliwość prawidłowego korzystania z nieruchomości, a nie wyłącznie na wyglądzie.
Ile czasu ma deweloper na odpowiedź i usunięcie wad?
Po podpisaniu protokołu zaczynają biec ważne terminy ustawowe. Deweloper ma 14 dni na przekazanie nabywcy informacji o uznaniu wad albo na uzasadnioną odmowę ich uznania. Jeżeli w tym terminie nie przekaże stanowiska, ustawa przewiduje skutek w postaci uznania zgłoszonych wad.
Na usunięcie uznanych wad deweloper ma zasadniczo 30 dni od dnia podpisania protokołu. Gdy mimo zachowania należytej staranności nie jest w stanie dotrzymać tego terminu, powinien wskazać inny termin wraz z uzasadnieniem opóźnienia; nie może on powodować nadmiernych niedogodności dla nabywcy.
Warto zachować protokół, odpowiedź dewelopera oraz dalszą korespondencję. Dzięki temu łatwo ustalić, kiedy rozpoczął się bieg terminów i które wady zostały zaakceptowane do naprawy.

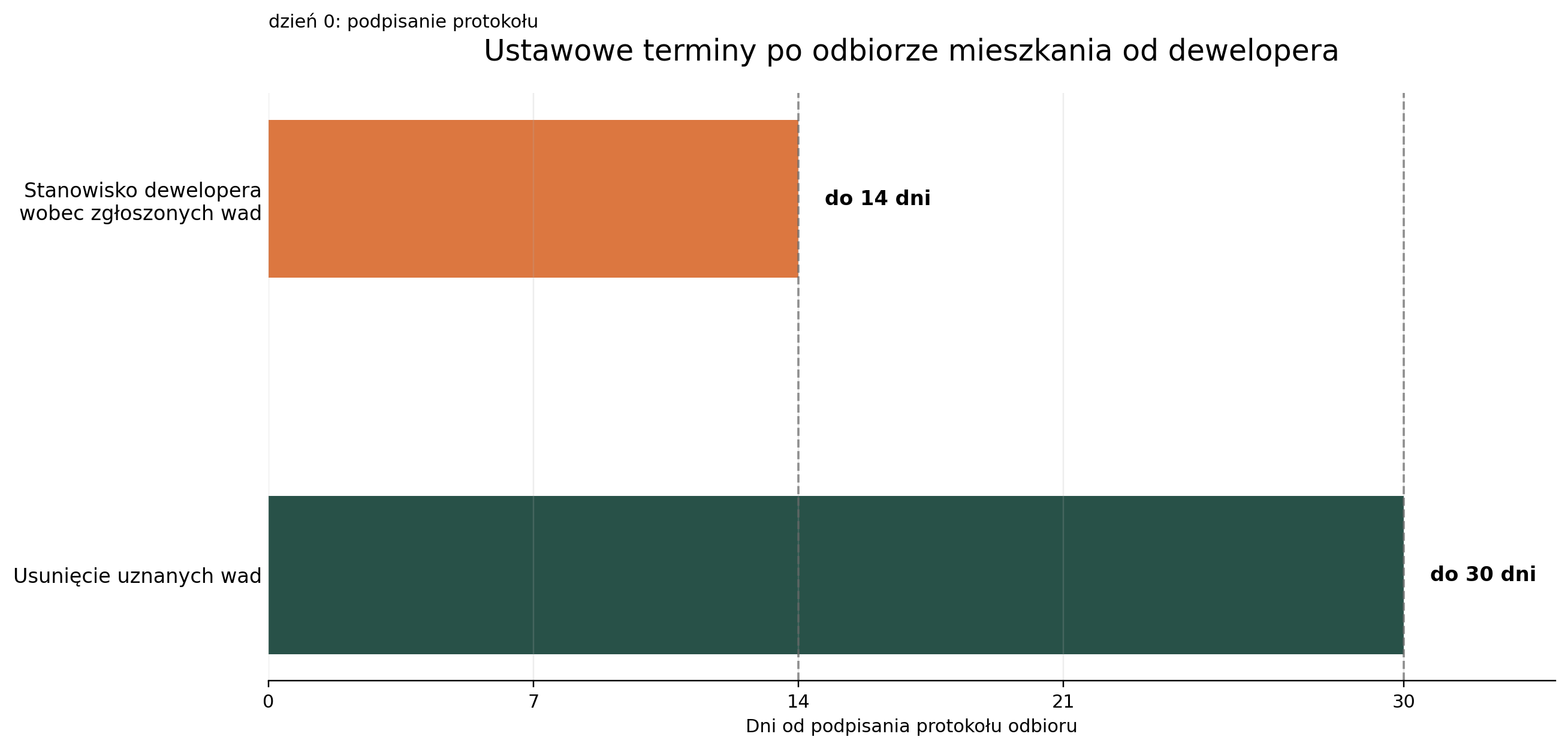

Terminy ustawowe po podpisaniu protokołu odbioruEtap 5. Kontrola poprawek i ponowny odbiór
Zakończenie prac naprawczych nie powinno oznaczać automatycznego uznania sprawy za zamkniętą. Warto sprawdzić, czy wada została rzeczywiście usunięta, czy naprawa nie spowodowała nowych uszkodzeń i czy element działa tak, jak powinien.
Kontrola poprawek jest szczególnie ważna przy stolarkach, posadzkach, tynkach, przeciekach oraz elementach instalacyjnych. Czasami deweloper usuwa objaw, ale nie przyczynę problemu. Dlatego ponowna weryfikacja powinna odnosić się do dokładnie tej samej pozycji, która znalazła się w protokole.
Jeżeli podczas odbioru stwierdzono wadę istotną i doszło do odmowy odbioru, przepisy przewidują osobną procedurę powtórnego odbioru. W zwykłych przypadkach kontrola poprawek ma przede wszystkim potwierdzić, że uznane usterki zostały skutecznie usunięte.
Czy podczas odbioru od razu odbiera się klucze?
Nie w każdej inwestycji przekazanie kluczy odbywa się dokładnie w chwili zakończenia kontroli technicznej. Odbiór techniczny służy przede wszystkim ocenie stanu lokalu i zgłoszeniu wad, natomiast wydanie kluczy oznacza faktyczne przekazanie dostępu do nieruchomości. Harmonogram tych czynności zależy od umowy i procedury stosowanej przez dewelopera.
Przed spotkaniem warto sprawdzić, kiedy następuje wydanie kompletów kluczy, pilotów i kart dostępu oraz od którego momentu nabywca przejmuje określone obowiązki związane z lokalem. Pozwala to uniknąć sytuacji, w której formalności organizacyjne odwracają uwagę od samej kontroli technicznej.
Jak wygląda odbiór mieszkania z inżynierem krok po kroku?
W naszym zespole odbiór zaczynamy od dokumentacji i ustalenia zakresu lokalu. Następnie inżynier prowadzi kontrolę w uporządkowanej kolejności, wykonuje potrzebne pomiary i na bieżąco wskazuje zauważone nieprawidłowości. Klient otrzymuje dzięki temu nie tylko listę usterek, ale również wyjaśnienie, dlaczego dany element wymaga poprawy i jak opisać go w protokole.
Odbiory Mieszkań Wrocław działają na lokalnym rynku od 2008 roku. Nasz zakres obejmuje weryfikację zgodności z projektem, umową i wymaganiami technicznymi, kontrolę m.in. geometrii, wilgotności, stolarki, instalacji i przynależności oraz dopilnowanie, aby istotne nieprawidłowości znalazły się w protokole. W razie potrzeby możemy również rozszerzyć kontrolę o termowizję.
Taki sposób pracy pozwala rozdzielić emocje związane z odbiorem nowego mieszkania od technicznej oceny wykonania. Nabywca może skupić się na decyzjach i rozmowie z przedstawicielem dewelopera, a inżynier pilnuje kolejności i kompletności kontroli.
Jakich błędów unikać podczas odbioru mieszkania od dewelopera?
Najczęstsze problemy organizacyjne nie wynikają z braku dobrej woli, lecz z pośpiechu. Wizyta jest wtedy traktowana jak formalność, a najważniejszym celem staje się jak najszybsze podpisanie protokołu. To niewłaściwa kolejność — podpis powinien być końcem kontroli, a nie jej początkiem.
Warto unikać przede wszystkim: odbioru bez dokumentacji, pomijania przynależności, akceptowania nieprecyzyjnych opisów usterek, rezygnacji z pomiarów tam, gdzie są potrzebne, oraz podpisywania dokumentów bez przeczytania wszystkich wpisów. Jeżeli danego elementu nie można sprawdzić z powodu braku dostępu lub zasilania, dobrze jednoznacznie to odnotować.
Nie należy również zakładać, że drobna wada zawsze jest nieważna. Kilka pozornie małych problemów może później utrudnić montaż zabudowy, podłóg czy drzwi albo generować dodatkowe koszty na etapie wykończenia.
Podsumowanie: odbiór mieszkania od dewelopera we Wrocławiu najlepiej traktować jako sekwencję pięciu etapów: przygotowanie, dokładną kontrolę, pomiary i dokumentację, prawidłowy protokół oraz weryfikację poprawek. Im lepiej uporządkowany jest ten proces, tym łatwiej wykorzystać prawa nabywcy, dopilnować terminów dewelopera i wejść do nowego mieszkania z pełną wiedzą o jego stanie technicznym.
